制定預算:
制定預算是匯總所有單個活動或工作包的估算成本,建立一個經批準的成 本基準的過程。本過程的主要作用是,確定可據以監督和控制項目績效的成本基準。

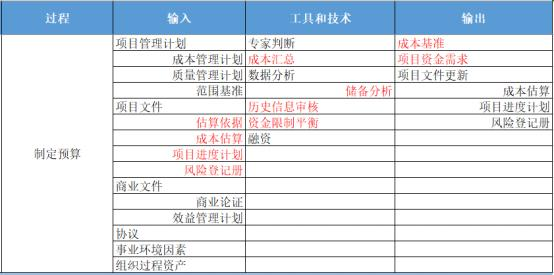

輸入:
項目進度計劃 :項目進度計劃包括項目活動、里程碑、工作包和控制賬戶 的計劃開始和完成日期。可根據這些信息,把計劃成本和實際成本匯總到相應 的日歷時段中。
工具和技術:
成本匯總 :成本匯總先把成本估算匯總到 WBS 中的工作包,再由工作包 匯總至 WBS 的更高層次(如控制賬戶), 最終得出整個項目的總成本。
儲備分析 :管理儲備是為了用來應對項目范圍中不可預見的工作,目的是 用來應對會影響項目的“未知 — 未知”風險。管理儲備不包括在成本基準中, 但屬于項目總預算和資金需求的一部分。 當動用管理儲備資助不可預見的工作 時,就要把動用的管理儲備增加到成本基準中,從而導致成本基準變更。
歷史信息審核: 審核歷史信息有助于進行參數估算或類比估算。
資金限制平衡: 應該根據對項目資金的任何限制,來平衡資金支出。 如果 發現資金限制與計劃支出之間的差異,則可能需要調整工作的進度計劃,以平 衡資金支出水平。
輸出:

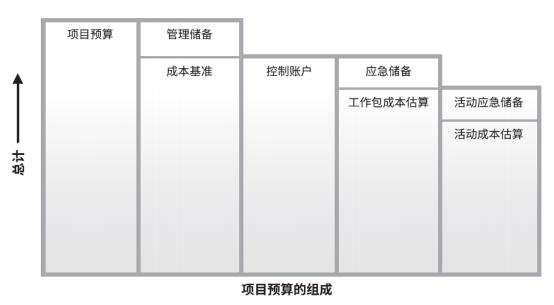

成本基準:經過批準的、按時間段分配的項目預算, 不包括任何管理儲 備,只有通過正式的變更控制程序才能變更,用作與實際結果進行比較的依據。 成本基準是不同進度活動經批準的預算的總和。

項目資金需求: 項目資金以增量的方式投入,并且可能是非均衡的。 如果 有管理儲備,則總資金需求等于成本基準加管理儲備。
