2024年上半年軟考信息系統項目管理師考試已經結束,根據網絡上的資料整理,我們對本次考試中案例分析的計算題進行了整理,并提供相關解析,以供考生們參考。

2024上半年軟考信息系統項目管理師案例分析計算題及解析(第2批次)

【說明】

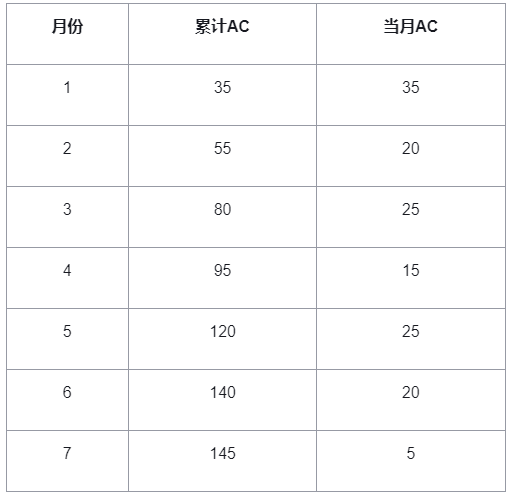

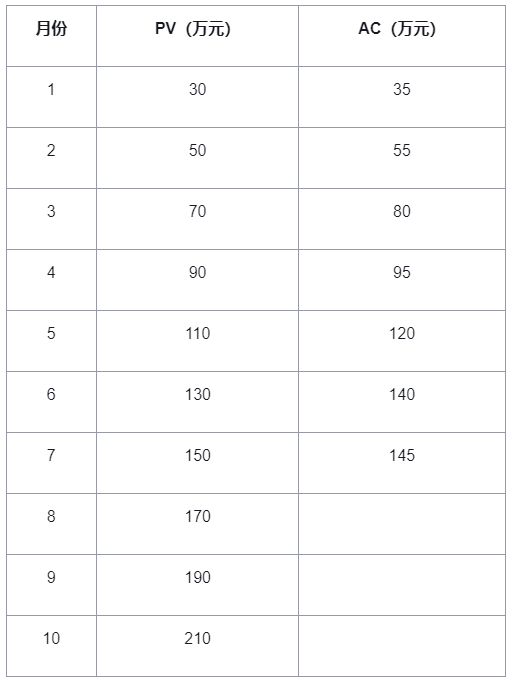

某項目計劃工期為10個月,預算210萬元,第7個月結束時,項目經理進行了 績效評估,發現實際完成了總計劃進度的70%。項目的實際數據,如表所示:

【問題】

1、根據項目數據表,可以確定()月份的實際花費最低,僅為()萬元。

2、計算項目第7個月底時的EV、CV、SV值。

3、評估項目第7個月底時的績效,并給出改進措施。

4、如果在第7個月結束時,找到了影響績效的原因 并糾正了項目偏差,請計算ETC和EAC, 并預測此種情況下項目完成時間較原計劃提前?落后?不 變?

【答案解析】

1、根據項目數據表,可以確定(7)月份的實際花費最低,僅為(5)萬元。

2、第7個月底的數據如下:

EV=210×70%=147萬元

PV=150萬元

AC=145萬元

CV=EV-AC=147-145=2

SV=EV-PV=147-150=-3

3、根據第二問計算結果可知,CV大于0,項目成本節約。SV小于0,項目進度落后。

可以采取以下措施:

①趕工,投入更多的資源或增加工作時間,以縮短關鍵活動的工期。

②快速跟進,并行施工,以縮短關鍵路徑的長度。

③使用高素質的資源或經驗更豐富的人員。

④減小活動范圍或降低活動要求。

⑤改進方法或技術,以提高生產效率。

⑥加強質量管理,及時發現問題,減少返工,從而縮短工期

4、根據題干可知,需要計算非典型情況下的ETC和EAC,

ETC=BAC-EV=210-147=63萬元

EAC=ETC+AC=63+145=208萬元

根據第三問可知,SV小于0,進度滯后,雖然進行糾偏,后續工作按計劃完成,但總體進度落后于原計劃

主站蜘蛛池模板: 91激情网址| 艹逼视频软件 | 男男后进式猛烈xxoo网址 | 极品少妇的粉嫩小泬看片 | 国产淫语视频 | 丁香啪啪激情久久 | 日本成年人在线视频 | 超碰在线三级 | 亚洲永久精品一区 | 一区二区三区不卡播放无码 | 精品久久久久一区二区国产 | 国产乱人激情H在线观看 | 波多野结衣AV全免费观 | japanesexxxx日本妞 | 欧美国产日产观看 | 免费黄色一级录像 | 国产精品成人在线视频 | 亚?成人一区在线?看 | 欧美毛片免费看 | 国产午夜福利在线机视频 | 婷婷国内自拍 | 国产一区二区视频在线看 | 亚洲国产制服丝袜先锋 | 国语做受对白XXXXX在线 | 丰满老女人乱妇dvd在线播放 | china超帅gay1069| 337p日本欧洲亚洲大胆鲁鲁 | 大地资源网在线观看免费官网 | 男女福利 | 欧美成人一区二区三区电影 | 性生交大片免费全片欧美 | 黄色电电影网站 | 国产女上位疯狂榨精合集 | 日本免费视频 | 97日日碰曰曰摸日日澡 | 国产精品日本欧美一区二区三区 | 国产一区欧美日韩 | 免费黄色录像视频 | 太平公主作爱a级毛片 | 奇米色777欧美一区二区 | 久久精品国产99精品国产亚洲性色 |
