試題一(25分)
閱讀下列說明,回答問題至問題3,將解答填入答題紙的對應欄內。
[說明]
項目經理小桶把編號為1401的工作包分配給張工負責宴施,要求他必頰:25天內完成。任務開始時間是3月1日早8點,每天工作時間為8小時。

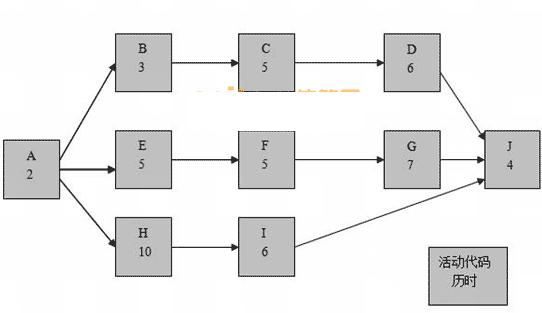

張工對該工作包進行了活動分解和活動歷時估算,并繪制了如下的活動網絡圖。
1401工作包的直接成本由人力成本(每人每天的成本是1000元)構成,每個活動需要2人完成。
問題1(9分)
請將下面(1)~(6)處的答案趕寫在答題紙的對應欄內。
張工按照《1401工作包活動網絡圖》制訂了工作計劃,預計總工期為(1)天。按此計劃,預留的時間儲備是(1)天。該網絡目的關鍵路徑是(3) 。按照《1401工作包活動網絡圖》所示,計算活動C的總時差是(4)天,自由時差是(5)天。正常情況下,張工下達給活動C的開工時間是3月(6)日。
問題2(6分)
假如活動C和活動G都需要張工主持施工(張工不能同時對C和G進行施工),請進行如
下分析:
(1)由于各種原固,活動C在3月9日才開工,按照張工下達的進度計劃,該工作包的進度是否會延遲?并說明理由。
(2)基于(1)所講的情況,在不影響整體項目工期的前提下,請分析張工宜采取哪些措施
問題3 (10分)
張工按照《1401工作包活動網絡圖》編制了過度計劃和工作包預算,經批準后發布。在第
12天的工作結束后,活動C、F、H都剛剛完成,實際花費為7萬元。請做如下計算和分析:
(1)當前時點的SPI和CPI。
(2)在此情況下,張工制訂的進度計劃是否會受到影響,并說明理由。
試題一參考答案:
問題1
(1)23天(求關鍵路徑為AEFGJ,2+5+5+7+4=23)
(2)2天(25-23=2)
(3)AEFGJ
(4)3天
(5)0天
(6)6日
問題2
1、因?yàn)镃活動9日開始,1 3日下午下班才能結束(9、1 0、11、11、13)。而關鍵路徑上的G活動,開始時間是13日上午8點。題目要求張工不能同時對C和G進行施工。所以會導致關鍵活動G延期1天,總工期延遲1天,但工作包有2天的儲備時間,所以進度延期1天,但工作包整體進度還會在25天要求內完成。
2、在不影響整體項目工期的前提下,建議張工可采取如下措施:
a)提高活動 G, J 的工作效率;
b)增加資源,加快 G, J 的進度,進行趕工;
c)指派經驗更豐富的人去完成工作等。
問題3
1、依題意可得:AC=7萬;EV為完成實際工作(A+B+E+H+C+F)所花計劃成本=6萬;
PV為計劃 (A+B+E+H+C+F+D的2天)所花成本=6.4萬
故 SPI=EV/PV=0.94
CPI=EV/AC=0.86
2、由(1)可知會受到影響,因?yàn)槟壳扒闆r下,進度落后,成本超支。
